Vigyázz.. kész.. Párta! (+ Vörösmarty :)) Elkészültünk a Vörösmarty és Párta utcákkal Budapesten, nem semmi menet volt! Köszönjük a megrendelést, egyben a kitartó, kemény munkát a STRAVACO Csapatnak!
A munkaterületet július 16-án vettük át, mint Oszlár Krisztián építésvezetőnk elmondta, 4 hónap volt a munkára, ami végül kiegészült egy plusz járdaszakasszal és még 30 nappal.
– A Vörösmarty utcában mindkét oldali járda újjászületett, ezt követően új útalap készült, majd lezártuk egy aszfalt úttal
– A Párta utcában még több feladatunk volt: előbb a jobb oldalon építettünk egy 660 méteres csapadék-elvezető árkot, utána jöhetett a két oldali járda, bontással, térkövezéssel, aztán útalapot cseréltünk és aszfaltoztunk, melynek eredményeként egy 4.2 méter széles, 660 méter hosszú útszakasz épült.
Ha arra jártok, lassítsatok, telepítettünk két fekvőrendőrt is…

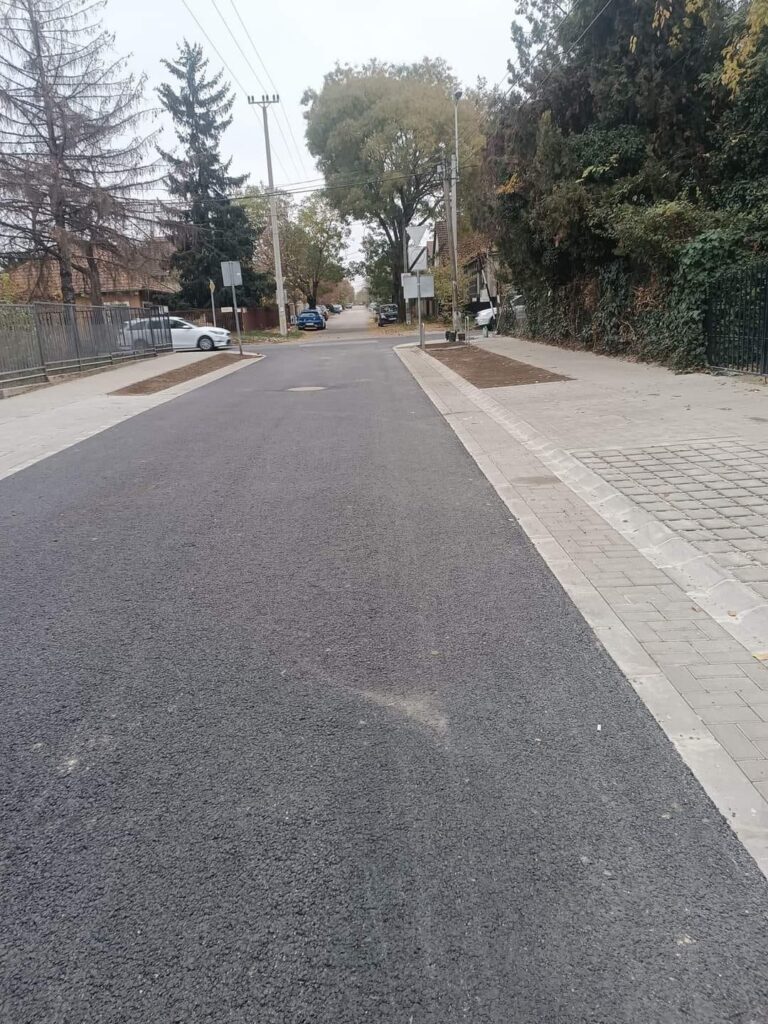

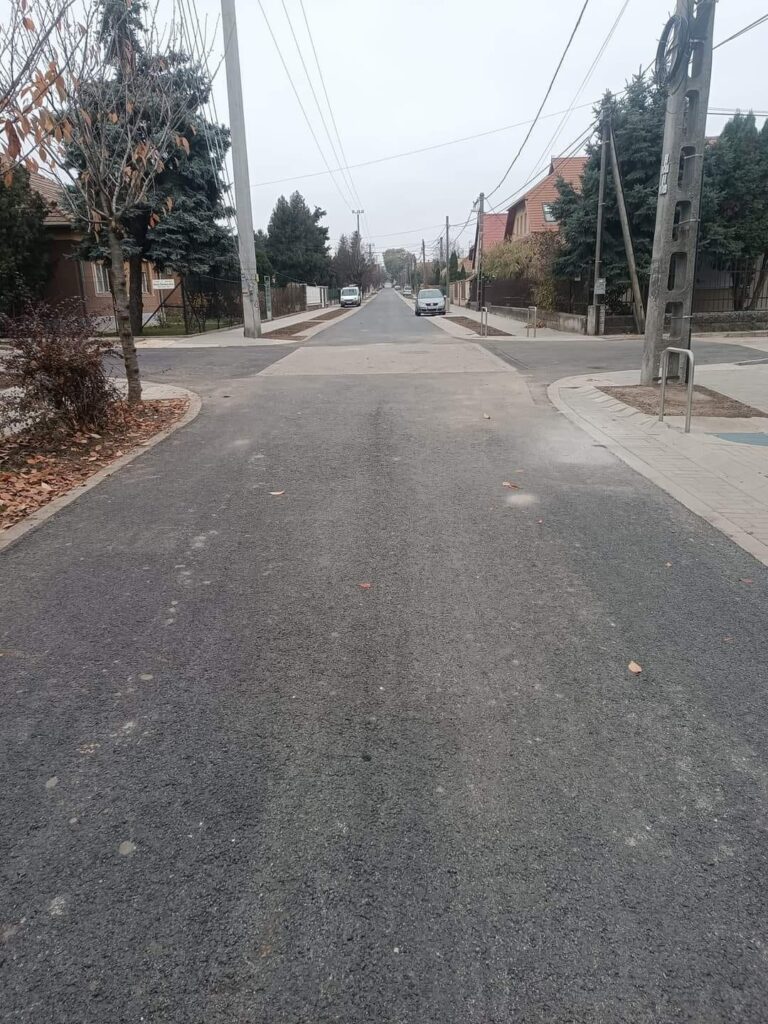

A végső határidő november 16 volt, amit sikerrel tartottunk, minden profin, időben történt meg.
